上篇主要是澄清后资料的完善和整理的规则,本篇主要是阐述计价方式的变化和综合单价的变化。

1、三大计价方式及适用说明

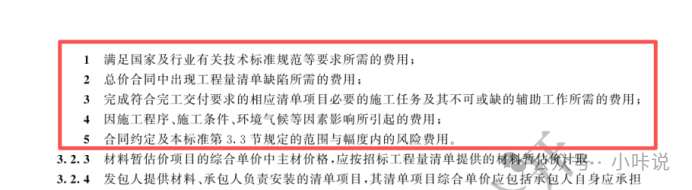

图片[1]-一起学习2024版本《建设工程工程量清单计价标准》(七)—— 计价方式与综合单价调整-河南国投工程咨询有限公司
图片[2]-一起学习2024版本《建设工程工程量清单计价标准》(七)—— 计价方式与综合单价调整-河南国投工程咨询有限公司

2、各类项目计价方式专属要求

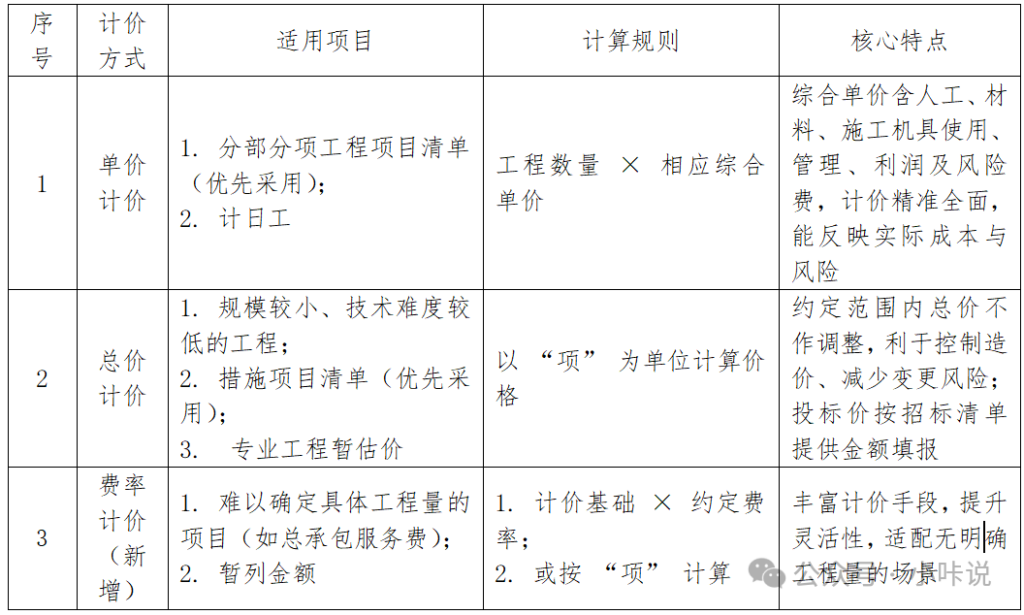

2.1分部分项工程项目清单:优先采用单价计价;综合单价为不含增值税的材料采购+ 安装单价,含技术规范满足、清单缺陷应对、辅助工作、风险等相关费用。

图片[3]-一起学习2024版本《建设工程工程量清单计价标准》(七)—— 计价方式与综合单价调整-河南国投工程咨询有限公司

2.2措施项目清单:优先采用总价计价,包含完成暂列金额项目所需措施费、承包人履行合同的其他措施费。

2.3.其他项目清单:

2.3.1专业工程暂估价:总价计价(含增值税),投标按招标金额填报;

2.3.2暂列金额:费率/ 总价计价,投标按招标金额填报;

2.3.3总承包服务费:费率/ 总价计价(不含增值税),按第 4.2.6 条计算,含管理、协调、配合费用;

2.3.4计日工:单价计价,综合单价为完成单位数量项目的不含增值税价格,合价= 数量 × 单价。

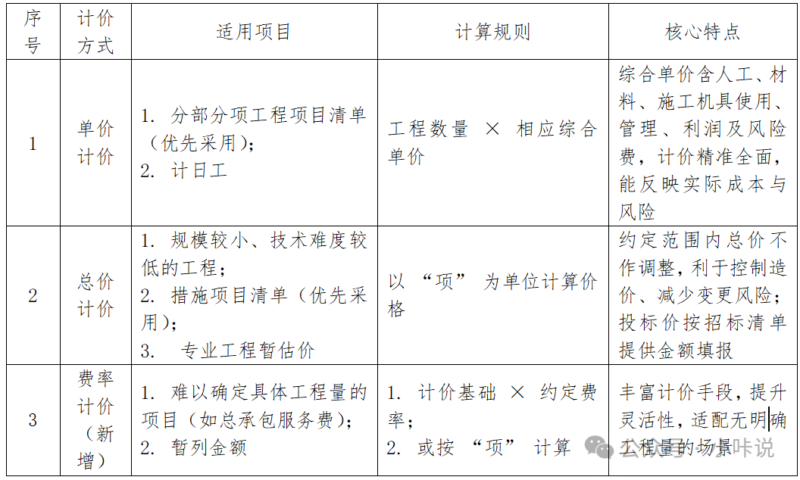

图片[4]-一起学习2024版本《建设工程工程量清单计价标准》(七)—— 计价方式与综合单价调整-河南国投工程咨询有限公司

3、增值税计算规则

计算基础:分部分项工程+ 措施项目 + 其他项目(不含专业工程暂估价)的合计金额;

计算方式:基础金额× 政府主管部门规定的增值税税率;

关键注意:专业工程暂估价已含增值税,无需重复计取。

4、综合单价核心调整内容

4.1构成要素(不含增值税的税前全费用价格):

核心费用:人工费、材料费、施工机具使用费、管理费、利润;

必含费用:约定/ 合理范围的风险费、不可或缺的辅助工作费用;

特殊要求:发包人提供材料的,综合单价需包含承包人自身承担的相关费用。

4.2材料暂估价计取:主材价格按招标工程量清单提供的暂估价计取,避免材料价格波动风险。

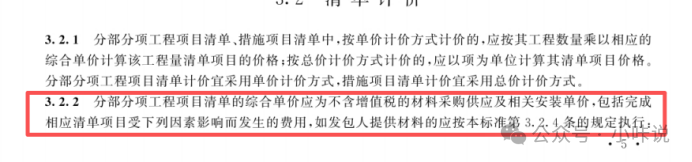

图片[5]-一起学习2024版本《建设工程工程量清单计价标准》(七)—— 计价方式与综合单价调整-河南国投工程咨询有限公司

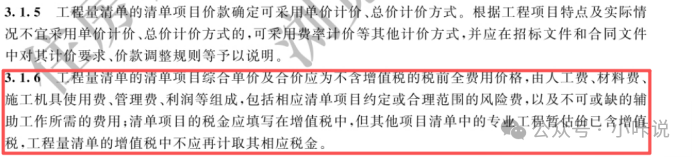

图片[6]-一起学习2024版本《建设工程工程量清单计价标准》(七)—— 计价方式与综合单价调整-河南国投工程咨询有限公司

4.3综合单价分析表要求:需明确费用构成及计算方法,与清单对应价格完全一致;详细列明各项费用的计算依据和过程,方便审核合理性。
